ทดสอบเสาเข็ม PDA ใช้เวลารวมกี่วัน?
เวลารวมของ PDA Test โดยทั่วไปอยู่ราว 1–2 สัปดาห์ นับจากวันติดต่อจองคิวถึงวันได้รายงานรับรอง ส่วนวันทดสอบหน้างานจริงเป็นช่วงที่สั้นที่สุด คือประมาณ 1 วันต่อ 5–10 จุด
PDA Test คือการทดสอบกำลังรับน้ำหนักเสาเข็มด้วยวิธีพลศาสตร์ (Dynamic Load Test) ตามมาตรฐาน มยผ.1252-51 และ ASTM D4945 ตัวการทดสอบหน้างานใช้เวลาไม่นาน แต่ “เวลารวม” ที่ควรวางแผนต้องนับตั้งแต่จองคิวจนถึงวันรับรายงาน
ปัจจัยที่ทำให้เวลารวมสั้นหรือยาว มีดังนี้
- จำนวนเสาเข็มที่ต้องทดสอบ (ยิ่งหลายต้น หรือยิ่งกระจายหลายพื้นที่ ยิ่งใช้เวลาหน้างานมากขึ้น)
- อายุคอนกรีตของเสาเข็ม — ต้องได้กำลังพอก่อนทดสอบ
- ความพร้อมของหัวเสาเข็ม (ต้องปาดหัวและติดตั้งเซนเซอร์ได้)
- ระยะทางหน้างานและคิวงานในช่วงนั้น
- สภาพหน้างานในวันนัด เช่น ทางเข้าสำหรับรถเครื่องมือและเครื่องจักรยกตุ้ม
PDA Test มีกี่ขั้นตอน ตั้งแต่จองคิวถึงได้รายงาน?
PDA Test มี 5 ขั้นตอนหลัก คือ จองคิว เตรียมหัวเสาเข็ม ทดสอบหน้างาน วิเคราะห์ CAPWAP และออกรายงานรับรอง โดยขั้นที่ 1 กับขั้นที่ 2 ทำคู่ขนานกันได้
ภาพด้านล่างวางทั้ง 5 ขั้นตอนไว้บนแกนเวลาเดียวกัน ให้สังเกตกรอบเส้นประสีแดง: การรออายุคอนกรีตและการประสานคิวคือช่วงวิกฤตที่มักกำหนดเวลารวม ส่วนวันทดสอบหน้างาน (แถบสีส้ม) เป็นช่วงที่สั้นที่สุดของทั้งไทม์ไลน์
ขั้นที่ 1: จองคิวและยืนยันข้อมูลงาน
ขั้นแรกคือแจ้งรายละเอียดงาน ได้แก่ ชนิดและขนาดเสาเข็ม จำนวนต้นที่จะทดสอบ ที่ตั้งหน้างาน และน้ำหนักออกแบบ ทีมงานจะประเมินและออกใบเสนอราคาให้ เมื่อยืนยันแล้วจึงล็อกคิววันทดสอบ ขั้นตอนนี้มักใช้เวลา 1–3 วันทำการในการประสานงานและนัดหมาย จึงควรเริ่มติดต่อระหว่างที่เสาเข็มยังรออายุคอนกรีต
ขั้นที่ 2: เตรียมหัวเสาเข็มและตรวจอายุคอนกรีต
ก่อนทดสอบ เสาเข็มคอนกรีตต้องมีอายุและกำลังคอนกรีตเพียงพอที่จะรับแรงกระแทกจากตุ้มได้โดยไม่เสียหาย หน้างานต้องเตรียมหัวเสาเข็มให้เรียบและตั้งฉาก เพื่อติดตั้งเซนเซอร์วัดแรง (Strain Transducer) และวัดความเร่ง (Accelerometer) ดูวิธีเตรียมได้ที่ การเตรียมหัวเสาเข็มก่อนทดสอบ
ระยะเวลาขั้นนี้ขึ้นกับแผนการเทคอนกรีตของโครงการ ส่วนเสาเข็มตอกที่หล่อจากโรงงาน สิ่งที่มักกำหนดวันทดสอบคือช่วงรอให้ดินรอบเสาเข็มคืนตัว (Soil Setup) ตามที่วิศวกรกำหนด รายละเอียดว่าต้องรอกี่วันดูได้ที่บทความ อายุคอนกรีตกับการทดสอบเสาเข็ม
ขั้นที่ 3: ทดสอบหน้างาน (~1 วันต่อ 5–10 จุด)

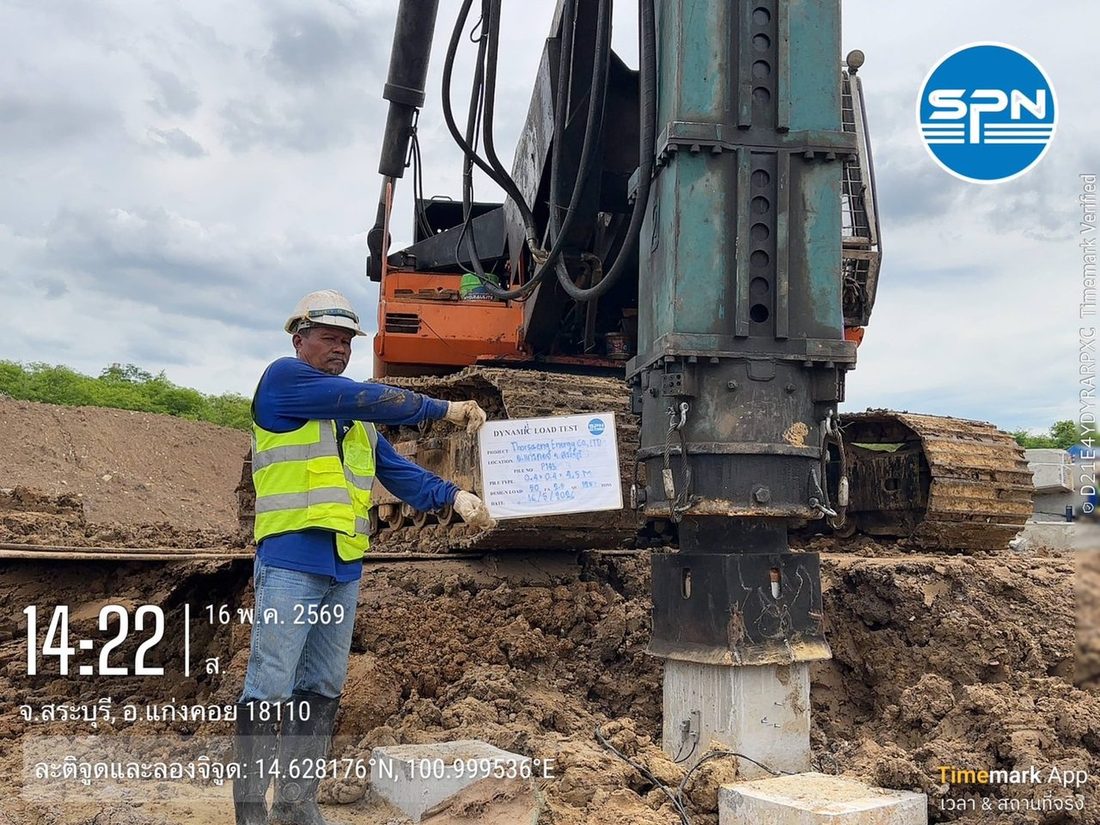

วันทดสอบ ทีมงานติดตั้งเซนเซอร์บนหัวเสาเข็ม แล้วใช้ตุ้มปล่อยกระแทกลงบนหัวเข็มพร้อมบันทึกสัญญาณแรงและความเร็วคลื่น จากนั้นย้ายชุดตุ้มไปต้นถัดไป การทดสอบต่อต้นใช้เวลาไม่นาน โดยทั่วไปทำได้หลายต้นภายในวันเดียวหากอยู่บริเวณเดียวกัน
ค่ากลางที่ใช้วางแผนคือประมาณ 1 วันต่อ 5–10 จุด (ขึ้นอยู่กับข้อกำหนดของแต่ละโครงการ) ตัวอย่างเช่น 20 จุดในบริเวณเดียวกันจะใช้วันทดสอบหน้างานราว 2–4 วัน หากเสาเข็มกระจายหลายพื้นที่ หรือมีต้นที่หัวเข็มยังไม่พร้อม จำนวนจุดต่อวันจะลดลง
ขั้นที่ 4: วิเคราะห์ผลด้วย CAPWAP
หลังเก็บข้อมูลหน้างาน วิศวกรจะนำสัญญาณมาวิเคราะห์ด้วยโปรแกรม CAPWAP เพื่อแยกแรงแบกทานปลาย (End Bearing) กับแรงเสียดทานผิว (Skin Friction) และประเมินกำลังรับน้ำหนักของเสาเข็ม ขั้นตอนนี้ทำในสำนักงาน และใช้เวลาวิเคราะห์เพิ่มอีกไม่กี่วันทำการ ดูรายละเอียดได้ที่บทความ CAPWAP คืออะไร
ขั้นที่ 5: ออกรายงานฉบับรับรอง
ขั้นสุดท้ายคือจัดทำรายงานสรุปผล พร้อมลงนามรับรองโดยวิศวกรโยธาที่มีใบอนุญาต (กว.) สภาวิศวกร โดยทั่วไปได้รายงานภายในไม่กี่วันทำการหลังทดสอบและวิเคราะห์เสร็จ รายงานนี้ใช้ยื่นขออนุญาตก่อสร้างกับหน่วยงานที่เกี่ยวข้องได้
แต่ละขั้นตอนของ PDA Test ใช้เวลากี่วัน?
สรุปสั้น ๆ: จองคิว 1–3 วันทำการ ทดสอบหน้างาน ~1 วันต่อ 5–10 จุด วิเคราะห์ CAPWAP และออกรายงานอย่างละไม่กี่วันทำการ ส่วนการเตรียมหัวเสาเข็มขึ้นกับแผนเทคอนกรีตของโครงการ
← เลื่อนดูตารางทั้งหมด →
| ขั้นตอน | สิ่งที่ทำ | เวลาโดยประมาณ |
|---|---|---|
| 1. จองคิว | ยืนยันข้อมูลงาน + ใบเสนอราคา + นัดหมาย | 1–3 วันทำการ |
| 2. เตรียมหัวเสาเข็ม | รออายุคอนกรีต + ปาดหัวเข็ม | ตามแผนเทคอนกรีตของโครงการ |
| 3. ทดสอบหน้างาน | ติดตั้งเซนเซอร์ + ปล่อยตุ้มกระแทก | ~1 วันต่อ 5–10 จุด |
| 4. วิเคราะห์ CAPWAP | แยกแรงปลาย/แรงเสียดทาน ประเมินกำลัง | ไม่กี่วันทำการ |
| 5. ออกรายงานรับรอง | สรุปผล + วิศวกรลงนามรับรอง | ไม่กี่วันทำการ |
ตัวเลขข้างต้นเป็นกรอบเวลาโดยทั่วไปสำหรับวางแผน ระยะเวลาจริงขึ้นกับจำนวนต้น อายุคอนกรีต และระยะทางหน้างาน — ขอไทม์ไลน์เฉพาะงานของคุณได้เมื่อขอใบเสนอราคา
วันทดสอบจะได้กี่จุด ขึ้นกับว่าเสาเข็มทุกต้นพร้อมหรือไม่ ภาพ 3 มิติด้านล่างแสดงหนึ่งวันที่ทีมทดสอบเดินงานทีละต้นตามลำดับ ส่วนกรอบด้านขวาสรุปรอบงานต่อต้นและสิ่งที่หน้างานควรเตรียมก่อนวันนัด
จองคิวทดสอบ PDA ต้องเตรียมข้อมูลอะไรบ้าง?
ข้อมูลที่ครบตั้งแต่ครั้งแรกช่วยให้ออกใบเสนอราคาและล็อกคิวได้เร็วขึ้น ควรเตรียมข้อมูลเหล่านี้ไว้ตอนติดต่อจองคิว
- ชนิดและขนาดเสาเข็ม (เช่น เสาเข็มตอก เสาเข็มเจาะ เส้นผ่านศูนย์กลาง)
- จำนวนต้นที่ต้องการทดสอบ
- น้ำหนักบรรทุกออกแบบ (Design Load) ต่อต้น
- ที่ตั้งหน้างาน (จังหวัด/อำเภอ) สำหรับประเมินค่าเดินทาง
- วันที่คาดว่าเสาเข็มจะพร้อมทดสอบ (อ้างอิงแผนเทคอนกรีต)
สรุป
PDA Test ใช้เวลารวมตั้งแต่จองคิวถึงรับรายงานราว 1–2 สัปดาห์ วันทดสอบหน้างานใช้ประมาณ 1 วันต่อ 5–10 จุด และได้รายงานรับรองภายในไม่กี่วันทำการ ช่วงที่มักกำหนดเวลารวมคือการรออายุคอนกรีตและการประสานคิว
วิธีทำให้เร็วขึ้นคือจองคิวคู่ขนานกับช่วงรออายุคอนกรีต และเตรียมหัวเสาเข็มกับข้อมูลเสาเข็มให้พร้อมก่อนวันนัด ดูภาพรวมบริการทดสอบเสาเข็มของ SPN ได้ที่หน้าบริการ
