ราคาของอาคารมือสองส่วนใหญ่อยู่ที่ตัวโครงสร้าง แต่โครงสร้างเป็นส่วนที่มองไม่เห็นด้วยตาเปล่ามากที่สุด ผู้ซื้อจำนวนมากตรวจหลังคา ระบบไฟ และระบบน้ำอย่างละเอียด แล้วข้ามเรื่องฐานรากไปเพราะไม่รู้ว่าตรวจได้อย่างไร ทั้งที่ค่าเสริมฐานรากภายหลังมักสูงกว่าค่าตรวจก่อนซื้อหลายเท่า และบางกรณีทำให้แผนการใช้งานที่วางไว้เป็นไปไม่ได้เลย

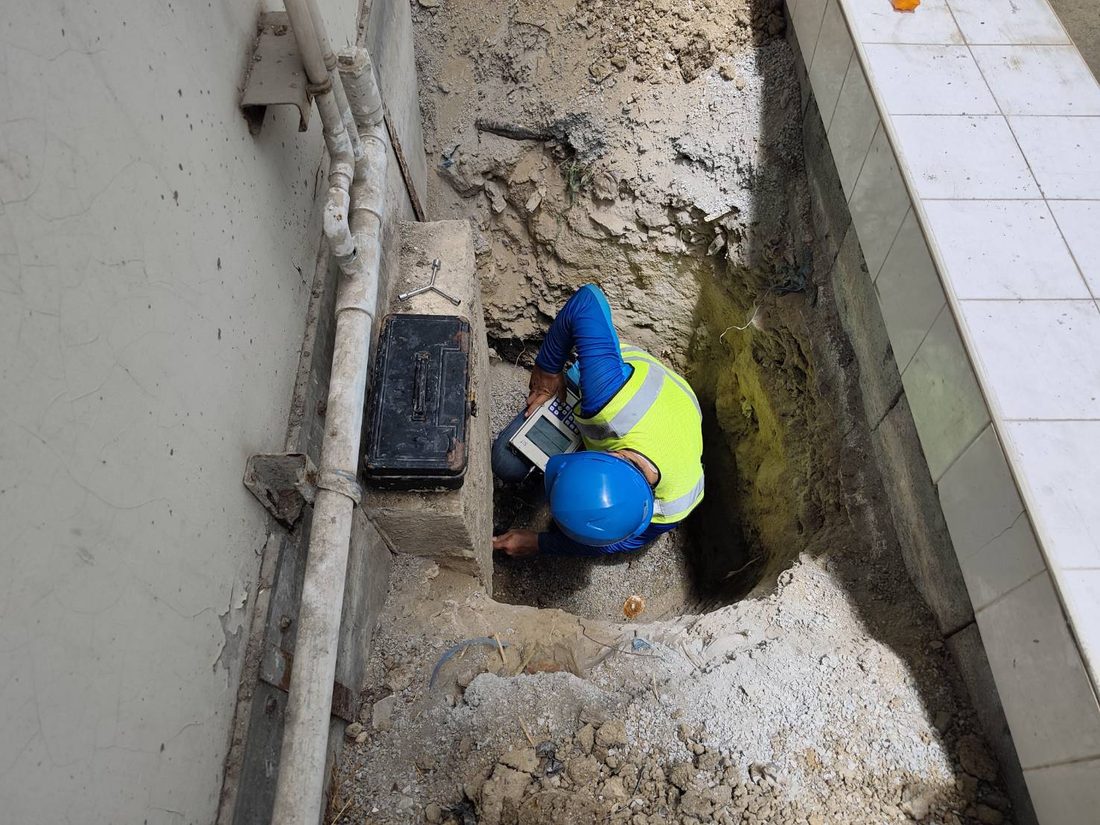

วิศวกรสวมหมวกนิรภัยและเสื้อสะท้อนแสงกำลังทดสอบ Seismic Test ที่ฐานรากอาคารเดิมในหลุมสำรวจข้างผนังอาคาร
การเปิดหลุมสำรวจเฉพาะจุดข้างอาคารเดิม เพื่อเข้าถึงผิวคอนกรีตของฐานรากและทดสอบความสมบูรณ์ของเสาเข็มด้วยวิธีเคาะ โดยไม่ต้องรื้อพื้นทั้งผืน

ซื้ออาคารมือสองจำเป็นต้องตรวจโครงสร้างไหม?

จำเป็น โดยเฉพาะเมื่อแผนการใช้งานของผู้ซื้อไม่เหมือนเดิม กรณีที่ความเสี่ยงสูงที่สุดคือซื้อโกดังเก็บของเบามาทำโรงงานที่มีเครื่องจักรหนัก ซื้ออาคารชั้นเดียวแล้วตั้งใจต่อเติมเป็นสองชั้น หรือซื้อพื้นที่ที่จะติดตั้งชั้นวางสูงหลายระดับ ทั้งสามกรณีทำให้น้ำหนักที่ลงสู่พื้นและฐานรากมากกว่าที่เคยออกแบบไว้

ต่อให้ใช้งานแบบเดิมทุกอย่าง อาคารที่ใช้งานมา 20–30 ปีก็มีประเด็นที่ต้องดู 3 เรื่อง คือ การทรุดตัวสะสมที่ทำให้พื้นเอียงจนวางเครื่องจักรไม่ได้ระดับ คอนกรีตที่คาร์บอเนตลึกจนเหล็กเสริมเป็นสนิมและดันคอนกรีตหุ้มแตกร่อน และฐานรากที่เคยถูกดัดแปลงต่อเติมโดยไม่มีการคำนวณ ประเด็นเหล่านี้ไม่ได้ทำให้อาคารพังทันที แต่เป็นค่าใช้จ่ายที่รออยู่ และควรนับรวมในราคาซื้อขาย

ถ้าเป้าหมายคือการเปลี่ยนประเภทการใช้งานหรือต่อเติม แนวทางการตรวจจะละเอียดขึ้นอีกระดับ อ่านเพิ่มได้ที่ อาคารเก่าก่อนต่อเติมหรือเปลี่ยนการใช้งาน ต้องตรวจอะไรบ้าง และถ้าต้องการเช็กลิสต์ภาพรวมการตรวจอาคารทั้งหลังครบทุกหมวดก่อนตัดสินใจซื้อหรือเช่า อ่านได้ที่ ตรวจสอบโครงสร้างก่อนซื้อหรือเช่าอาคารและโกดัง ต้องตรวจอะไรบ้าง

ไม่มีแบบก่อสร้างเดิม จะรู้ได้ยังไงว่าเสาเข็มยาวเท่าไหร่?

รู้ได้ด้วย Parallel Seismic Test ตามแนวทาง ASTM D8381 ซึ่งหาความลึกปลายเสาเข็มได้โดยไม่ต้องขุดเปิดเสาเข็มทั้งต้น ปัญหานี้พบมากที่สุดในการซื้ออาคารมือสอง เพราะอาคารเก่าจำนวนมากไม่มีแบบ As-Built หลงเหลือ เจ้าของเดิมมักตอบได้แค่ว่า "เข็มยาวประมาณ 18 เมตร" โดยไม่มีเอกสารยืนยัน ซึ่งใช้ประกอบการคำนวณเสริมฐานรากไม่ได้

หลักการคือเจาะหลุมเล็กขนานกับเสาเข็มหรือฐานรากที่ต้องการตรวจ ใส่ท่อกรุและเติมน้ำ แล้วหย่อนหัวรับสัญญาณลงไปวัดทีละระดับ ขณะที่ใช้ค้อนเคาะที่หัวเสาหรือฐานรากด้านบน คลื่นที่วิ่งลงไปตามเนื้อคอนกรีตจะมาถึงหัวรับเร็วกว่าคลื่นที่วิ่งผ่านดินอย่างเดียว เมื่อพล็อตเวลามาถึงเทียบกับความลึก กราฟจะหักเปลี่ยนความชันที่ระดับปลายเสาเข็มพอดี

ข้อจำกัดที่ควรรู้คือหลุมเจาะต้องอยู่ใกล้เสาเข็มพอสมควรและต้องได้ดิ่ง ถ้าหลุมเอียงออกมากผลจะคลาดเคลื่อน และวิธีนี้บอกความลึกกับความต่อเนื่องของเสาเข็ม แต่ไม่ได้บอกกำลังรับน้ำหนักโดยตรง อ่านรายละเอียดวิธีทดสอบได้ที่ Parallel Seismic Test คืออะไร

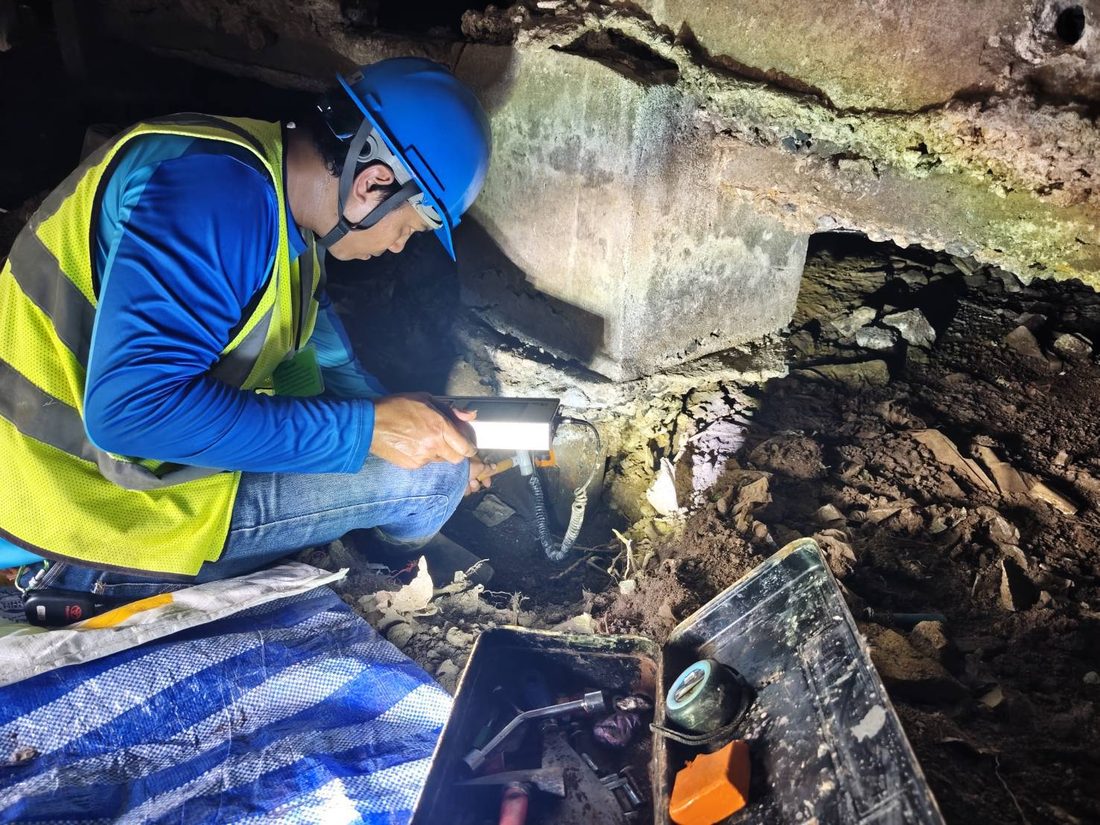

วิศวกรใช้ไฟฉายคาดศีรษะทำงานในพื้นที่จำกัดใต้คานและฐานรากอาคารเดิม ติดตั้งหัวรับสัญญาณบนผิวคอนกรีตเพื่อทดสอบความสมบูรณ์
งานตรวจฐานรากอาคารที่ใช้งานอยู่มักต้องทำในพื้นที่จำกัดใต้โครงสร้างเดิม การเลือกจุดตรวจที่เข้าถึงได้จริงจึงเป็นส่วนหนึ่งของการวางแผนงานตั้งแต่ต้น

สัญญาณอันตรายอะไรบ้างที่ดูด้วยตาเปล่าได้ก่อนเรียกทีมตรวจ?

มี 6 สัญญาณที่ผู้ซื้อเดินดูอาคารเองแล้วสังเกตได้ก่อนจ้างทีมวิศวกร ถ้าพบหลายข้อพร้อมกัน ควรตรวจละเอียดก่อนตัดสินใจ

  • รอยร้าวเฉียงประมาณ 45 องศาที่ผนังก่ออิฐ โดยเฉพาะที่มุมประตูหน้าต่าง และกว้างปลายหนึ่งเรียวอีกปลาย เป็นรูปแบบที่พบในกรณีฐานรากทรุดตัวไม่เท่ากัน
  • พื้นเอียงหรือแอ่นเป็นแอ่ง ทดสอบง่าย ๆ ด้วยการวางลูกแก้วหรือใช้ระดับน้ำ ถ้าพื้นโรงงานเอียงจนเห็นชัด เครื่องจักรที่ต้องการระดับจะติดตั้งไม่ได้โดยไม่ปรับพื้นใหม่
  • ช่องว่างระหว่างพื้นกับผนังหรือเสา เป็นสัญญาณคลาสสิกของพื้นวางบนดิน (slab on ground) ที่ทรุดตามดิน ขณะที่เสามีเสาเข็มรองรับจึงไม่ทรุดตาม
  • คอนกรีตกะเทาะจนเห็นเหล็กเสริมเป็นสนิม ที่เสา คาน หรือท้องพื้น โดยเฉพาะบริเวณที่โดนความชื้นสม่ำเสมอ
  • ร่องรอยการต่อเติมที่ไม่ต่อเนื่องกับโครงสร้างเดิม เช่น เสาที่โผล่มาโดยไม่มีคานเชื่อม หรือพื้นที่หล่อเพิ่มโดยไม่เห็นแนวเสาเข็ม
  • ประตูหน้าต่างฝืดผิดปกติหลายบานในทิศทางเดียวกัน ซึ่งมักมาพร้อมการเอียงตัวของโครงสร้าง
รูปตัดโกดังมือสอง แสดงสัญญาณเตือนที่มองเห็นด้วยตา 4 อย่าง และสิ่งที่มองไม่เห็นซึ่งต้องทดสอบ ได้แก่ ความยาวเสาเข็ม สภาพคอนกรีตและเหล็กเสริม และกำลังรับน้ำหนักของพื้น รูปตัดเชิงแนวคิดของโกดังโครงหลังคาจั่วบนดินถมและดินเหนียวอ่อน เสาสองข้างตั้งบนฐานรากและเสาเข็มซึ่งมีเครื่องหมายคำถามเพราะไม่ทราบความยาว พื้นโกดังเป็นพื้นวางบนดิน ช่วงซ้ายใต้ชั้นวางสินค้าทรุดเป็นแอ่งต่ำกว่าระดับพื้นเดิมที่แสดงด้วยเส้นประ และเกิดช่องว่างระหว่างพื้นกับเสาเพราะเสามีเสาเข็มรองรับจึงไม่ทรุดตาม ผนังก่ออิฐด้านหลังมีรอยร้าวเฉียงประมาณ 45 องศาจากมุมประตู เสาด้านขวามีคอนกรีตกะเทาะเห็นเหล็กเสริมเป็นสนิม ช่วงขวาของพื้นมีกรอบเส้นประแทนเครื่องจักรใหม่ที่ผู้ซื้อจะวาง และข้างฐานรากด้านขวามีท่อในหลุมเจาะสำหรับ Parallel Seismic หมายเลข 1 ถึง 4 คือสัญญาณที่ดูด้วยตาได้ ได้แก่ รอยร้าวเฉียงที่มุมประตูหน้าต่าง พื้นแอ่นเป็นแอ่ง ช่องว่างระหว่างพื้นกับเสา และคอนกรีตกะเทาะเห็นเหล็กเป็นสนิม อักษร ก ข ค คือสิ่งที่มองไม่เห็นและต้องทดสอบ ก เสาเข็มเดิมยาวเท่าไร ใช้ Parallel Seismic ตาม ASTM D8381 ข คอนกรีตและเหล็กเสริมเสื่อมแค่ไหน ใช้ Rebound Hammer, UPV และ Half-Cell ค พื้นรับน้ำหนักใหม่ได้เท่าไร ใช้ Floor Load Test สำหรับพื้นโครงสร้าง หรือ Plate Bearing Test ร่วมกับการเจาะสำรวจดินสำหรับพื้นวางบนดิน แถบล่างสรุปชุดตรวจเริ่มต้น คือ เดินสำรวจโดยวิศวกร ทดสอบ Parallel Seismic ที่จุดตัวแทน และทดสอบแบบไม่ทำลายในจุดที่เห็นความเสียหาย โกดังมือสอง: สัญญาณที่ตาเห็น กับสิ่งที่ต้องทดสอบ แผนภาพไม่ตามมาตราส่วน เครื่องจักรใหม่ หนักเท่าไร ? ? ? ดินถม ดินเหนียวอ่อน รูปด้านสกัด: ผนังก่ออิฐ + โครงหลังคา 1 2 3 4 ก ก ข ค ตาเห็นได้ก่อนเรียกทีมตรวจ 1 รอยร้าวเฉียง ~45° ที่มุมประตูหน้าต่าง 2 พื้นเอียงหรือแอ่นเป็นแอ่ง ต่ำกว่าระดับพื้นเดิม 3 ช่องว่างพื้นกับเสา พื้นทรุดตามดิน เสาไม่ทรุด 4 คอนกรีตกะเทาะ เห็นเหล็กเสริมเป็นสนิม อีก 2 ข้อ: ต่อเติมไม่ต่อเนื่อง และประตูหน้าต่างฝืดหลายบาน มองไม่เห็น ต้องทดสอบ ก เสาเข็มเดิมยาวเท่าไร Parallel Seismic (ASTM D8381) ข คอนกรีตและเหล็กเสื่อมไหม Rebound · UPV · Half-Cell ค พื้นรับน้ำหนักใหม่ได้ไหม Floor Load / Plate Bearing Test ภาพเชิงแนวคิด ไม่ใช่อาคารจริง 1 เดินสำรวจโดยวิศวกร ตัดรายการที่ไม่จำเป็นออก 2 Parallel Seismic จุดตัวแทน รู้ความลึกเสาเข็มเดิม 3 NDT จุดที่เห็นความเสียหาย แล้วค่อยขยายถึง Load Test
รูปตัดเชิงแนวคิดของโกดังมือสอง หมายเลข 1–4 คือสัญญาณที่ดูด้วยตาได้ ส่วน ก ข ค คือสิ่งที่มองไม่เห็นและต้องทดสอบ ได้แก่ ความยาวเสาเข็ม สภาพคอนกรีตและเหล็กเสริม และกำลังรับน้ำหนักของพื้น (ภาพ: SPN Soil Engineering)

รายละเอียดการแยกแยะรอยร้าวแต่ละแบบ อ่านเพิ่มได้ที่ 5 สัญญาณเตือนฐานรากบ้านมีปัญหา ซึ่งใช้หลักการเดียวกันกับอาคารอุตสาหกรรม

ไม่จำเป็นต้องตรวจทุกอย่าง ให้เริ่มจากคำถามว่าอยากรู้อะไร แล้วเลือกวิธีที่ตอบคำถามนั้นโดยตรง ตารางด้านล่างจับคู่ 8 คำถามที่ผู้ซื้อถามบ่อยกับวิธีตรวจที่ใช้จริง

← เลื่อนดูตารางทั้งหมด →

จับคู่คำถามก่อนซื้ออาคารกับวิธีตรวจสอบที่ใช้
อยากรู้ว่า วิธีตรวจที่ใช้ มาตรฐานอ้างอิงที่พบบ่อย
เสาเข็มเดิมยาวเท่าไหร่ Parallel Seismic Test ASTM D8381
เสาเข็มเดิมมีรอยแตกหรือคอคอดไหม Seismic Integrity Test (Low-Strain) มยผ.1551-51 โดยใช้วิธีตาม ASTM D5882-16 (ASTM ถอนปี 2025)
คอนกรีตเสื่อมสภาพแค่ไหน Rebound Hammer + Ultrasonic Pulse Velocity + ทดสอบความลึกคาร์บอเนชัน ASTM C805, ASTM C597
เหล็กเสริมเป็นสนิมหรือยัง Half-Cell Potential ASTM C876
เหล็กเสริมอยู่ตรงไหน ขนาดเท่าไหร่ Rebar Scanner และ Ground Penetrating Radar (GPR) BS 1881-204 (cover meter), ASTM D6432 (GPR) · ACI 228.2R เป็นแนวทางรวม
กำลังอัดคอนกรีตจริงเท่าไหร่ เจาะเก็บแท่งตัวอย่างคอนกรีต (Concrete Coring) ASTM C42
พื้นรับน้ำหนักได้จริงเท่าไหร่ Floor Load Test ด้วยน้ำหนักจริง ACI 318-19 บทที่ 27
ดินใต้อาคารรับน้ำหนักได้เท่าไหร่ เจาะสำรวจดิน และ Plate Bearing Test ASTM D1586, ASTM D1195 / D1196

สำหรับอาคารขนาดกลางที่ยังไม่มีข้อมูลอะไรเลย ชุดเริ่มต้นที่คุ้มค่าที่สุดมักมี 3 ส่วน คือ การเดินสำรวจสภาพโดยวิศวกร Parallel Seismic เพื่อรู้ความลึกเสาเข็มในจุดตัวแทน และการทดสอบคอนกรีตแบบไม่ทำลายในจุดที่เห็นความเสียหาย แล้วค่อยตัดสินใจว่าต้องขยายขอบเขตไปถึงการทดสอบน้ำหนักบรรทุกหรือไม่

แบบจำลอง 3 มิติ โกดังมือสองที่ถอดหลังคาและผนังด้านหน้าออก แสดงชุดตรวจเริ่มต้นก่อนซื้อ 4 ขั้น และกรอบเวลาโดยประมาณของงานภาคสนามกับรายงาน (ภาพเชิงแนวคิด) ภาพสามมิติเชิงแนวคิดของโกดังโครงเหล็กหลังคาจั่วที่ถอดแผ่นหลังคาและผนังด้านหน้าออกให้เห็นภายใน ตั้งอยู่บนก้อนดินที่ตัดให้เห็นฐานรากและเสาเข็มใต้เสาแถวหน้า ซึ่งมีเครื่องหมายคำถามเพราะไม่ทราบความยาว ผนังด้านซ้ายมีรอยร้าวเฉียง ภายในมีชั้นวางสินค้าชิดผนังด้านหลัง หมายเลข 1 คือวิศวกรถือแผ่นบันทึกเดินสำรวจสภาพอาคาร หมายเลข 2 คือท่อในหลุมเจาะข้างฐานรากของเสาต้นกลางสำหรับทดสอบ Parallel Seismic หาความลึกเสาเข็มเดิม หมายเลข 3 คือการทดสอบคอนกรีตแบบไม่ทำลายที่เสาซึ่งมีคอนกรีตกะเทาะ หมายเลข 4 คือพื้นที่ทดสอบ Floor Load Test ซึ่งวางน้ำหนักจริงเป็นกองบนพื้นภายในกรอบเส้นประ กรอบด้านขวาอธิบายชุดเริ่มต้นสี่ขั้น คือ เดินสำรวจสภาพโดยวิศวกร ทดสอบ Parallel Seismic ที่จุดตัวแทน ทดสอบแบบไม่ทำลายในจุดที่เห็นความเสียหาย และขยายไปถึงการทดสอบน้ำหนักบรรทุกจริงเมื่อจะเพิ่มน้ำหนักใช้งาน พร้อมข้อความว่าผลทดสอบเป็นข้อมูลให้วิศวกรคำนวณ ไม่ใช่ข้อสรุปสำเร็จรูป แถบล่างสรุปกรอบเวลาที่พบบ่อยสำหรับอาคารขนาดกลาง คือ นัดเดินสำรวจและกำหนดขอบเขต งานภาคสนามประมาณ 1 ถึง 3 วัน และรายงานพร้อมความเห็นวิศวกรอีกประมาณ 7 ถึง 14 วันทำการ แบบจำลอง 3 มิติ (3D): ชุดตรวจเริ่มต้นก่อนซื้อโกดังมือสอง แผนภาพไม่ตามมาตราส่วน ? ? ? 1 2 3 4 ถอดแผ่นหลังคาและผนังด้านหน้าออกเพื่อให้เห็นภายใน ? = ไม่ทราบความยาวเสาเข็มเดิม · ภาพเชิงแนวคิด ชุดเริ่มต้นก่อนตัดสินใจซื้อ 1 เดินสำรวจโดยวิศวกร รอยร้าว พื้นเอียง ช่องว่าง คอนกรีตกะเทาะ ร่องรอยต่อเติม 2 Parallel Seismic เจาะหลุมข้างฐานรากจุดตัวแทน รู้ความลึกเสาเข็มเดิม 3 NDT จุดที่เสียหาย Rebound · UPV · Half-Cell ดูการเสื่อมของคอนกรีตและเหล็ก 4 Floor Load Test เมื่อจะเพิ่มน้ำหนักใช้งาน วางน้ำหนักจริง วัดการแอ่นตัว ผลตรวจ = ข้อมูลนำเข้า ให้วิศวกรนำไปคำนวณ ไม่ใช่ข้อสรุปสำเร็จรูปว่า อาคารรับน้ำหนักได้เท่าไร 1 นัดเดินสำรวจ กำหนดขอบเขตกับวิศวกร 2 ภาคสนาม ~1–3 วัน อาคารขนาดกลาง 3 รายงาน +7–14 วันทำการ พร้อมความเห็นวิศวกร
แบบจำลอง 3 มิติเชิงแนวคิดของชุดตรวจเริ่มต้นก่อนซื้อโกดังมือสอง หมายเลข 1–4 ตรงกับขั้นในกรอบด้านขวา แถบล่างคือกรอบเวลาที่พบบ่อยสำหรับอาคารขนาดกลาง (ภาพ: SPN Soil Engineering)

ภาพรวมวิธีทดสอบคอนกรีตแบบไม่ทำลายทั้งหมด อ่านได้ที่ คู่มือ NDT ตรวจสอบโครงสร้างคอนกรีต และดูขอบเขตงานได้ที่หน้า บริการตรวจสอบโครงสร้างแบบไม่ทำลาย

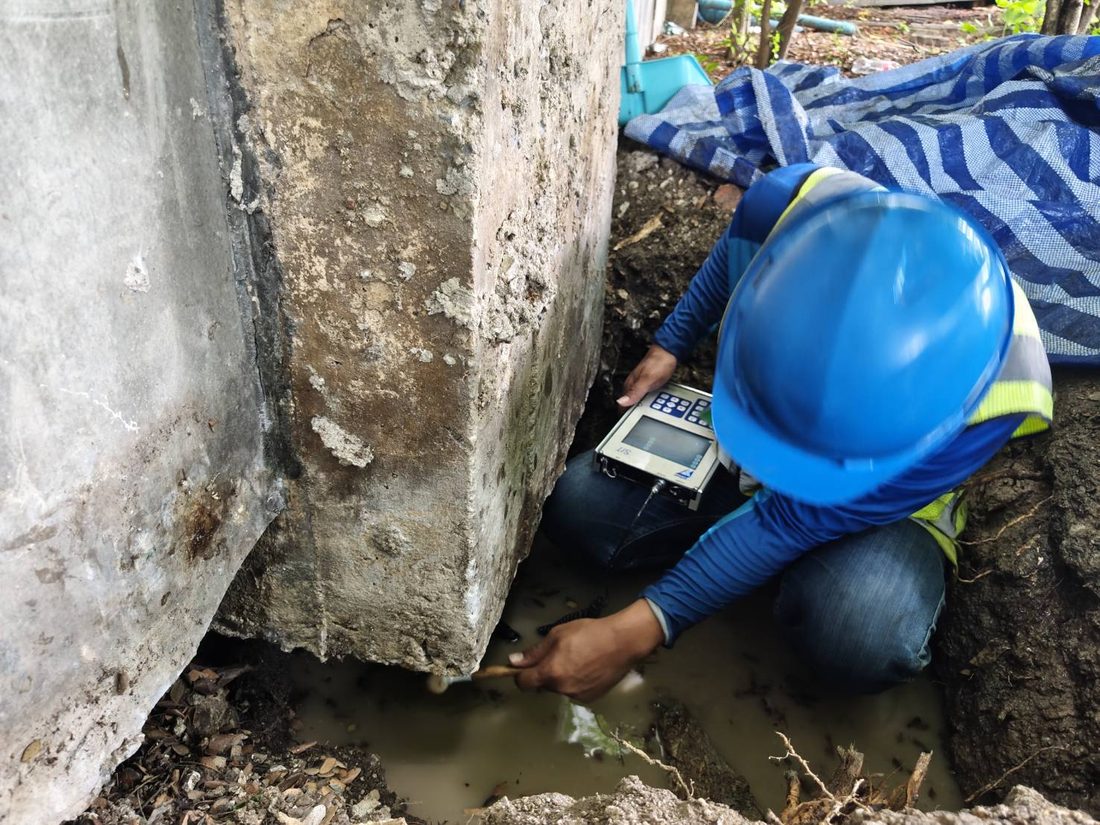

ฐานรากคอนกรีตเก่าที่ถูกขุดเปิดในหลุมสำรวจมีน้ำขัง วิศวกรถือเครื่องบันทึกสัญญาณแนบผิวคอนกรีตพร้อมค้อนเคาะเพื่อทดสอบ
ฐานรากคอนกรีตเดิมที่ถูกขุดเปิด สภาพผิวคอนกรีตที่เห็นจากหลุมสำรวจเป็นข้อมูลสำคัญควบคู่กับผลทดสอบ เพราะบอกร่องรอยการเสื่อมสภาพและระดับน้ำใต้ดินในพื้นที่

ถ้าจะเพิ่มน้ำหนักบรรทุก ต้องตรวจอะไรเพิ่ม?

ต้องพิสูจน์เพิ่ม 2 เรื่อง คือพื้นรับน้ำหนักใหม่ได้ และดินใต้พื้นรับน้ำหนักใหม่ได้ ซึ่งเป็นคนละเรื่องกันและใช้คนละวิธีทดสอบ กรณีที่พบบ่อยคือเปลี่ยนโกดังเก็บของเบาเป็นพื้นที่วางเครื่องจักรหรือชั้นวางสูง

สำหรับพื้นโครงสร้างที่มีคานและเสาเข็มรองรับ วิธีที่ให้คำตอบตรงที่สุดคือ Floor Load Test คือการวางน้ำหนักจริงลงบนพื้นตามรูปแบบและระยะเวลาที่กำหนด แล้ววัดการแอ่นตัวและการคืนตัวเทียบกับเกณฑ์ที่ยอมรับได้ วิธีนี้ตอบได้ว่าพื้นรับน้ำหนักที่ต้องการได้จริงหรือไม่ โดยไม่ต้องอาศัยแบบเดิม อ่านรายละเอียดได้ที่ Floor Load Test คืออะไร

สำหรับพื้นวางบนดินอย่างพื้นโกดังทั่วไป ตัวแปรสำคัญคือความสามารถรับน้ำหนักของดินและวัสดุรองพื้น ซึ่งประเมินได้จาก Plate Bearing Test ร่วมกับข้อมูลชั้นดินจากการเจาะสำรวจ กรณีนี้ต้องระวังเรื่องการทรุดตัวระยะยาวเป็นพิเศษ เพราะพื้นที่รับน้ำหนักจากชั้นวางแบบจุดกดสูงมักแสดงปัญหาหลังใช้งานไปแล้วหลายเดือน ไม่ใช่ทันทีที่วางของ

⚠️ ผลตรวจไม่ได้แทนการคำนวณโดยวิศวกรผู้ออกแบบ

ผลทดสอบทุกวิธีที่กล่าวถึงเป็นข้อมูลนำเข้าเพื่อให้วิศวกรผู้รับผิดชอบนำไปคำนวณและตัดสินใจ ไม่ใช่ข้อสรุปสำเร็จรูปว่าอาคารรับน้ำหนักเท่าไหร่ การเพิ่มน้ำหนักบรรทุกหรือการต่อเติมโครงสร้างต้องมีวิศวกรผู้ได้รับใบอนุญาตเป็นผู้ออกแบบและลงนามรับรองตามที่กฎหมายกำหนด

ใช้ผลตรวจต่อรองราคาซื้อขายอย่างไร?

ใช้ผลตรวจเปลี่ยนความเสี่ยงที่คลุมเครือให้เป็นรายการแก้ไขและค่าใช้จ่ายที่ชัดเจน แล้วนำไปคุยกับผู้ขาย ผู้ซื้อที่บอกผู้ขายว่า "อาคารเก่าแล้วขอลดราคาหน่อย" มักไม่ได้อะไร แต่ผู้ซื้อที่ยื่นรายงานระบุว่าเสาเข็มเดิมสั้นกว่าที่แจ้ง พื้นบางโซนรับน้ำหนักได้ต่ำกว่าที่ต้องใช้ และมีเหล็กเสริมเป็นสนิมในพื้นที่กี่ตารางเมตร จะมีฐานในการคุยที่ชัดเจนกว่ามาก

แนวทางที่ใช้ได้จริงคือแปลงผลตรวจเป็น 3 กลุ่ม

  1. ต้องแก้ก่อนใช้งาน — ควรเป็นส่วนลดราคา หรือเงื่อนไขให้ผู้ขายแก้ก่อนโอน
  2. ต้องแก้ภายในไม่กี่ปี — ใช้เจรจาเป็นส่วนลดบางส่วน
  3. เฝ้าระวังได้ — ไม่ต้องนำมาต่อรอง

การแยกสามกลุ่มนี้ทำให้ข้อเสนอดูสมเหตุสมผล และปิดดีลได้เร็วกว่าการยื่นรายการปัญหายาวเหยียดโดยไม่จัดลำดับ

ตรวจทั้งชุดใช้เวลานานแค่ไหน?

งานภาคสนามของอาคารขนาดกลางมักใช้เวลาประมาณ 1–3 วัน และรายงานใช้เวลาเพิ่มอีกประมาณ 7–14 วันทำการ ขั้นแรกคือนัดเดินสำรวจเบื้องต้นและกำหนดขอบเขตร่วมกับวิศวกร ซึ่งใช้เวลาไม่นานและช่วยตัดรายการที่ไม่จำเป็นออกได้มาก ส่วนงานภาคสนามที่ใช้เวลามากที่สุดคือการเปิดหลุมสำรวจฐานรากและการทดสอบน้ำหนักบรรทุกบนพื้นที่ต้องคงน้ำหนักไว้ตามเวลาที่กำหนด

ผู้ซื้อที่มีกำหนดวางมัดจำหรือวันโอนที่แน่นอนอยู่แล้ว ควรเผื่อเวลาทำรายงานไว้ในสัญญาจะซื้อจะขาย หรือกำหนดเงื่อนไขให้ผลตรวจเป็นเงื่อนไขบังคับก่อน เพื่อไม่ให้ต้องตัดสินใจโดยยังไม่เห็นรายงาน

⚠️ บทความนี้ให้ความรู้ทั่วไป

เนื้อหาอธิบายแนวทางการตรวจสอบอาคารก่อนซื้อเพื่อความเข้าใจเบื้องต้นเท่านั้น การเลือกวิธีทดสอบ จำนวนจุด และการแปลผลของอาคารแต่ละหลังต้องพิจารณาโดยวิศวกรผู้รับผิดชอบงานนั้นโดยตรง และเงื่อนไขการซื้อขายเป็นเรื่องที่คู่สัญญาต้องตกลงกันเอง
